全國“首臺套”、采用高溫、高壓、絕熱鹽穴壓氣儲能發電項目順利完成廠用電受電工作 |
||||
|
||||

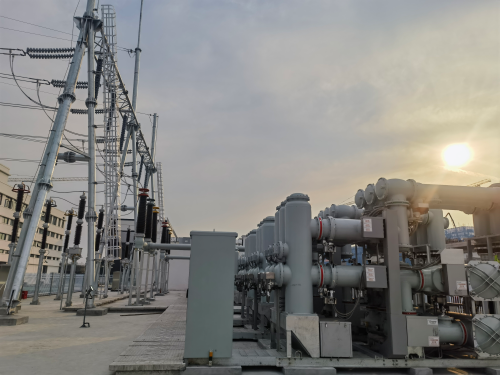

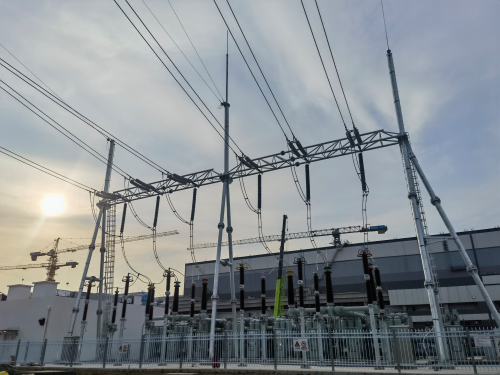

5月25日19時整,由公司監理的全國“首臺套”采用高溫、高壓、絕熱鹽穴壓氣儲能發電項目220 千伏升壓站及1號機組廠用電受電一次成功,這一里程碑式的成果,標志著1號機組正式進入調試階段,為后續6月28日1號機組投產發電奠定了堅實的基礎。 為確保廠用電受電一次成功,監理部提前策劃,積極組織各參建單位召開專題會議、進行專項檢查等,對施工方案進行多輪評審,重點核查場地準備、設備調試及應急預案等細節,確保技術方案的科學性和可操作性;?采用全程旁站監督模式,對電纜敷設、設備安裝及電氣試驗等環節實施動態監控,現場核驗調試記錄與試驗數據;?通過實測實量、文件核驗和工藝問詢,對關鍵指標進行閉環管理,確保每項工藝參數符合《火力發電工程質量監督檢查大綱》要求。 5月24日12時,廠用電受電開始,各參建單位相關人員日夜堅守施工現場,5月24日22時,升壓站正副母線和國上49G0間隔第一次充電。受電前各參建單位已明確自身職責,每位參加人員進行了安全、技術交底,熟悉了送電內容、操作方法、步驟及安全注意事項,嚴格按照操作票穩步有序進行操作、檢查、記錄等工作,整個過程策劃詳實,組織有序。5月25日19時,隨著1號機組10千伏斷路器沖擊合閘順利完成,代表了此次受電取得圓滿成功。 作為江蘇省鹽穴儲能領域的示范工程,該項目利用地下鹽穴儲氣發電,兼具環保與經濟性,建成后將有效提升區域電網調峰能力,助力“雙碳”目標實現。下一步,項目部將加快推進機組調試及并網準備工作,確保如期投產。 |
||||
|
