西部管道精河光伏項目高質量通過并網前“終極大考”沖刺全容量并網目標 |
|||||
|
|||||

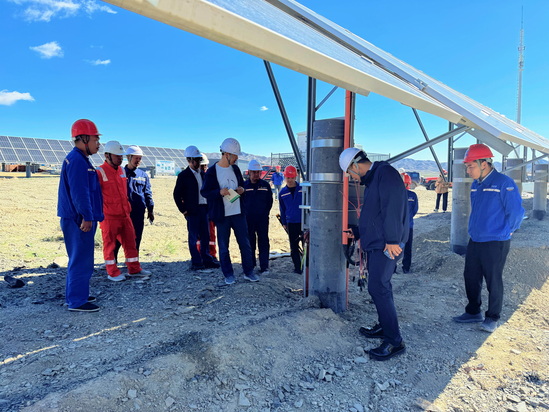

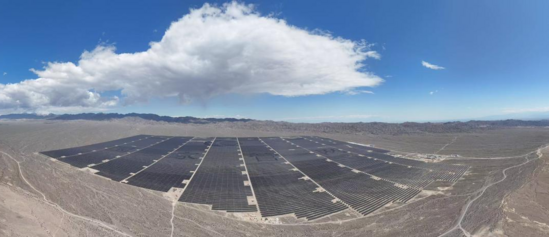

5月20至21日,由送變電公司承建的西部管道公司精河縣34萬千瓦光伏項目迎來里程碑節點—光伏發電單元啟動前質監。可再生能源發電工程質量監督站專家組經過嚴格評審,認定本項目具備并網條件,標志著這項新疆“十四五”重點清潔能源工程進入投產沖刺階段。 本項目占地約10441畝,新建交流裝機容量34萬千瓦。項目建成后年發電量可達5.2億千瓦時,相當于節約標煤16萬噸,預計年減排二氧化碳45萬噸。作為“西電東送”重要電源點,將有效提升北疆電網調峰能力,助力構建新型電力系統。目前,上海電建的建設者正日夜奮戰在天山腳下,用“光伏長城”勾勒綠色絲路新圖景。 當前,項目主體工程已全面完工:樁基102634根、支架14492組、組件753584塊、箱變107臺、逆變器1064臺、電纜3500公里。 自2025年3月8日復工以來,項目部僅用兩個半月完成所有安裝實體工程量,提前20天完成目標節點。項目團隊立下“軍令狀”,自5月28日起啟動“消缺攻堅戰”:組建由技術骨干牽頭的消缺專組,制定“一區一策”整改方案,開展地毯式排查,為6月30日前實現全容量并網打下堅實基礎。 |
|||||
|
